서울시는 보행공간에 위치한 전봇대, 전선을 지하에 매설하는 공중선 지중화 작업을 올 한해 363억원의 예산을 투입하여 총 6.21km 구간에 공중의 거미줄 전선을 정리해 쾌적하고 안전한 보행공간을 넓힌다고 밝혔다.

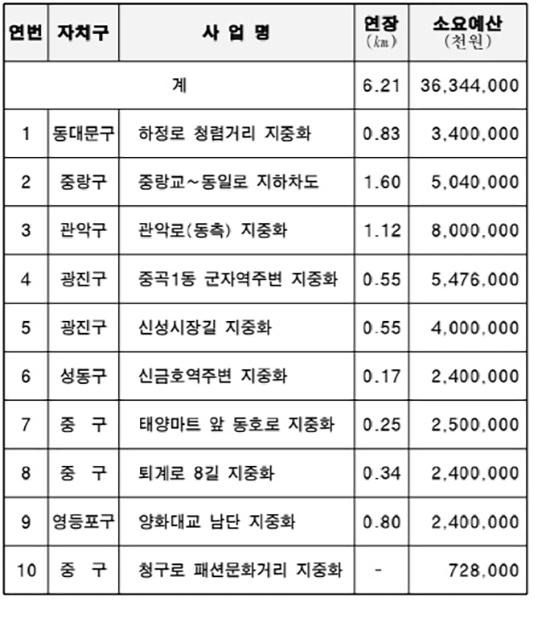

정비구간은 중랑구 중랑교~동일로 지하차도, 관악구 관악로(동측) 등 총 10개구간으로 소요예산은 서울시, 자치구, 한전이 25:25:50비율로 각각 분담하여 시행한다.
서울시는 한국전력공사(한전)와의 긴밀한 협력 하에 지난 15년간 약 1,900억원을 투입해 73㎞에 달하는 공중선의 지중화사업을 지속적으로 추진해왔다. 그 결과 서울 25개 자치구의 공중선 평균 지중화율은 2005년 48.7 %에서 2018년 59.16%까지 개선됐다.
앞으로도 서울시는 가공배전선로 지중화사업 기본계획」을 수립해 안정적인 재원 확보와 일관성 있는 지중화 사업을 추진할 계획이다.
한국전력공사 및 각 통신사와의 협력체계를 강화해 안정적인 재원 확보와 예산 활용도를 높인다. 이번에 승인된 사업구간은 조기에 완료될 수 있도록 속도를 높이고, 금회 승인을 구하지 못한 구간은 한전의 추가수요 조사 시에 재신청해 반영되도록 긴밀한 협력체계를 다진다.
고홍석 서울시 도시교통실장은 “공중선 지중화는 도시 미관 개선효과가 상당할뿐더러, 시민의 안전과도 직결되는 사업이다.”라며, “꾸준한 사업시행으로 지중화율이 많이 개선됐지만, 앞으로도 런던, 파리, 싱가포르 100%, 도쿄 86% 등 해외 선진 대도시 수준으로 지중화률을 높이도록 노력하겠다.”라고 밝혔다.
<끝>
-
